Bron: ED | Tonny Peeters | 1 juni 2026
Het was een race tegen de klok, maar het is op tijd gelukt: zorgorganisatie Savant Zorg en woningstichting Compaen hebben op tijd een vergunningaanvraag ingediend voor woningbouw aan het Dorpsplein in Mierlo-Hout.
Hierdoor maken de eerste 45 van in totaal 220 huurwoningen op het Alphonsuscomplex nog steeds kans op een snelle stroomaansluiting. Dat is immers geen uitgemaakte zaak omdat het stroomnet inmiddels overvol is.
Het gaat om de bouwblokken A en B in hartje Mierlo-Hout, waar nu de tuin van het zorgcentrum ligt.

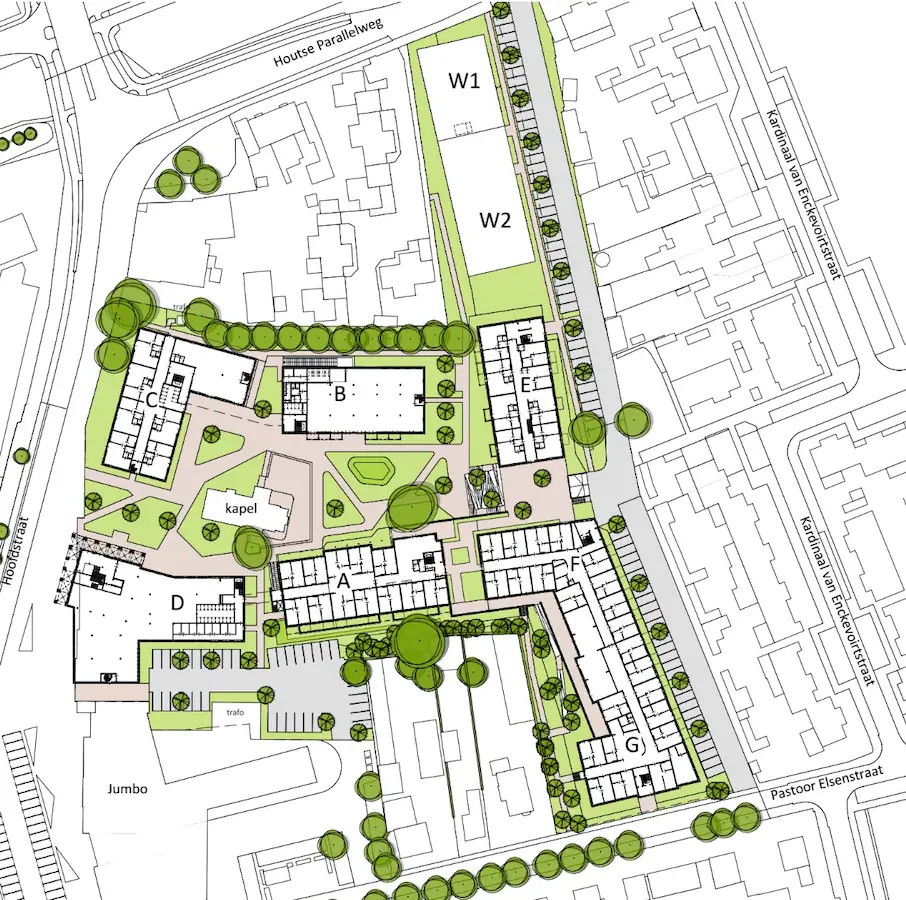

De geplande bouwblokken op het Alphonsus-terrein in Mierlo-Hout. De aannemer gaat het eerste aan de slag bij A en B (midden).
Daar komen 21 appartementen, bestemd voor huurders met een intensieve zorgvraag. De overige 24 zijn zorggeschikte appartementen. Daar krijgen de huidige bewoners van Alphonsus als eerste de kans om naartoe te verhuizen. Daarnaast komt er een gemeenschappelijke ruimte voor activiteiten, ontmoeting en een (tijdelijke) gasterij.
Er moest de afgelopen weken haast worden gemaakt vanwege het steeds voller rakende stroomnet. Door de groeiende vraag naar elektriciteit gelden er vanaf 1 juli nieuwe landelijke regels van de Autoriteit Consument en Markt (ACM) voor het verdelen van de beperkte ruimte op het stroomnet.
Wie geen aanvraag indient voor de genoemde termijn, maakt voorlopig geen kans op een huisnummer dat nodig is voor een stroomaansluiting. De gemeente Helmond werkt aan deze versnelling mee door tijdelijk een andere werkwijze te hanteren.
Dat geldt voor diegene die voor 15 juni een omgevingsvergunning aanvraagt die aan bepaalde voorwaarden voldoet. De aanvraag voor een aansluiting moet voor 1 juli zijn ingediend bij Enexis, dan maakt zo’n project nog kans.
Bouw start eind oktober
Compaen en Savant Zorg dienden dus ruim op tijd de aanvraag voor een omgevingsvergunning voor fase 1 in. De corporatie en zorgverlener zijn nog in afwachting van de gemeente of de huisnummers voor het gehele plan afgegeven worden. In dat geval kunnen alle drie de bouwfases van stroomaansluitingen worden voorzien.
Als alles vlot verloopt, start eind oktober de bouw en nemen de eerste bewoners begin 2028 hun intrek in hun nieuwe huurwoning.
